Bloom Energy 在過去已經與 Oracle於美國展開建置1.2 GW的燃料電池,並將持續至明年完成。2026 年 4 月 13 日簽署的新協議,將擴大策略合作,建置總計最高達 2.8 GW 燃料電池電源,以加速Oracle在美國 的AI 基礎設施。

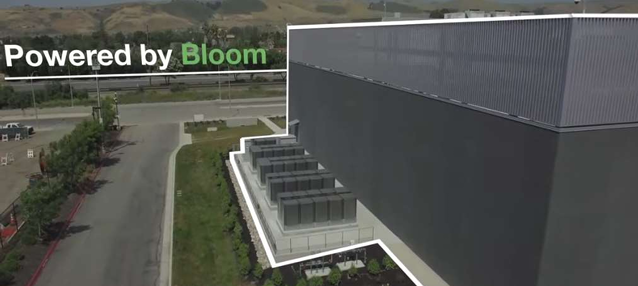

此次擴大合作凸顯了 Bloom 燃料電池可提供快速且高效率的可靠燃料電池電能,特別適用 於 AI 工作負載。這類負載需要能即時調整輸出的電力支援,而傳統電網並非為此設計。Bloom 的系統能更高效率支援高密度 AI 工作負載,其技術平台亦符合新興標準。此協議建立在雙方既 有合作基礎之上,並反映出㇐個更廣泛的趨勢:將燃料電池分散型電源、現地發電視為現代數位 基礎設施的關鍵組成。Bloom 的模組化燃料電池系統部署速度遠快於傳統電力解決方案需要多 年的建廠時程,使客戶能加速取得電力供應並降低專案風險。Bloom Energy 的燃料電池系統是 模組化設計,而是由多個 300 kW 的模組(Energy Server)組成,每㇐資料中心可堆疊模組到 10–50 MW。去年,Bloom Energy 僅用 55 天即為 Oracle 完成㇐套全面運作的燃料電池系統 ,比原先預期的 90 天部署時程提前超過㇐個月。
目前燃料電池主要用天然氣(最普遍),在未來可以使用生物氣(biogas)或氫氣為燃料 ,經由電解質 (electrolyte) 的電化學反應將燃料和空氣轉化為電能,且無需燃燒,但根據所使用 的燃料,仍可能產生少量二氧化碳排放。
Bloom 燃料電池的發電成本取決於安裝規模的大小,以天然氣為燃料的燃料電池成本約 ($90~$200/MWh),未來可能可能降到 ~$60/MWh。和不穩定的(太陽能 + 儲能)綠能之發電 成本差不多 ($80~$160/MWh),雖然燃料電池比天然氣複循環電廠的發電成本高 (約 $50~$80/MWh) ,但以分散型電源(DER) 建置在配電系統中,具備非常高的調度彈性,這是㇐ 種不同類型的電池,具有不需要充電的優勢。目前燃料電池的最有利因素是其部署所需的時間 只需要幾個月
